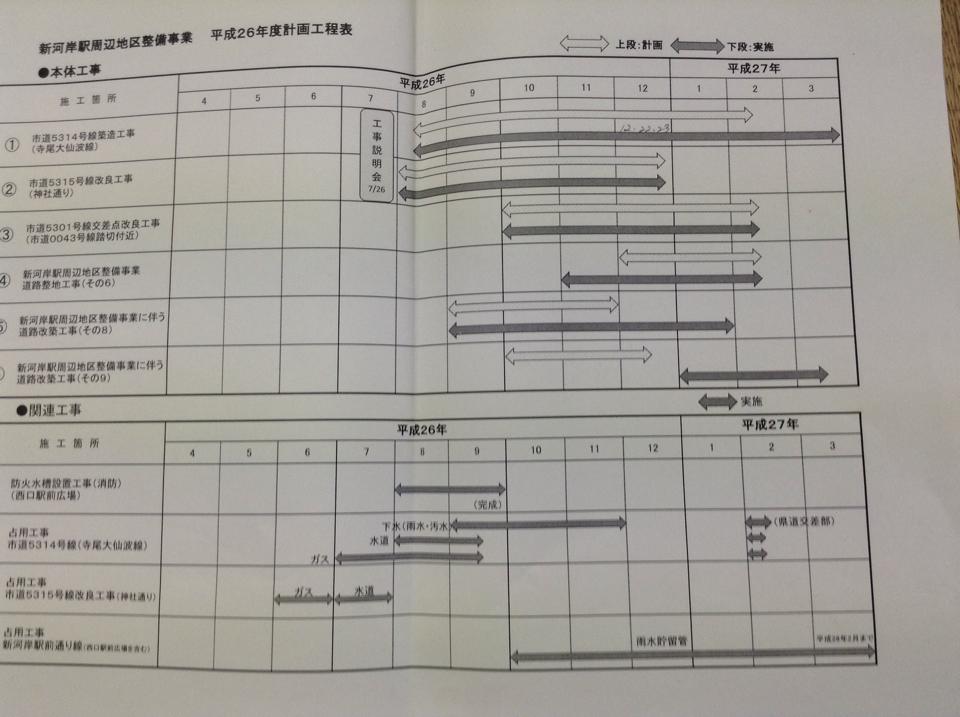

高階地域の新河岸駅周辺整備について事業の進捗状況について説明を頂いた。
信号機の設置
地域の要望の多かった信号機の設置については、今後も埼玉警察並びに公安委員会に要望をして行くことで、確認が取れました。
舗装工事
年末年始を控えて、砂の氷川神社通り線は12月22日・23日までに舗装工事が全て完成する予定です。
交差点改良工事
新河岸駅南側の踏切沿いの交差点改良工事につきましては、PTA等の要望で12月22日を持って道路を切り替え、踏切待ちの人だまりも出来る予定です。
高階小学校裏の通学路
平成26年度内に、高階小学校の裏通り、(いなげや交差点のセブンイレブン以西)の幅員16mの道路には暫定2mの通学路を設置する予定です。
☆ 下の画像はクリックで拡大します。
- 投稿タグ
- 新河岸駅周辺整備事業
